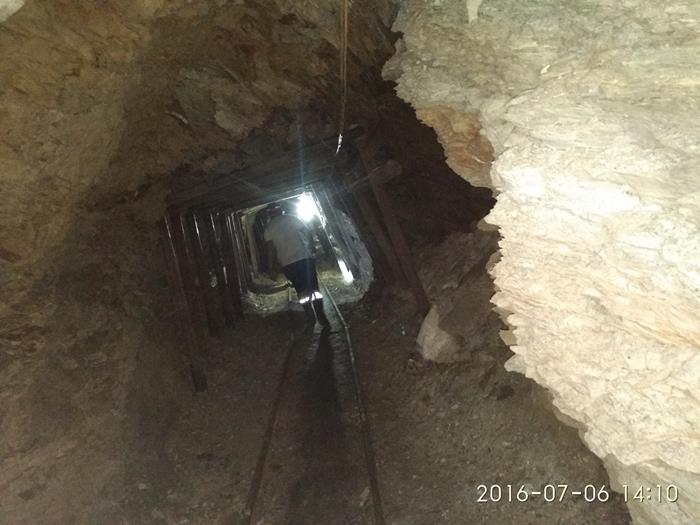

摩围山隧道岩层主要为灰岩,隧道洞身内存在裂隙和溶洞不良地质情况。溶洞溶腔内一般夹杂有黄泥,有流水迹象,偶尔有的还存在掉块现象。按照设计院给的处理方案,将隧道洞身Ⅱ、Ⅲ级围岩地段溶洞及小型溶洞地段分为溶洞A型衬砌;将隧道洞身IV、V级围岩地段溶洞及大型溶洞地段分为溶洞B型衬砌。

1)溶洞A型处理措施

a、□14格栅拱架(1.2m/榀),拱部φ25中空注浆锚杆间距1.2m×1.2m长3.0m,边墙φ22砂浆锚杆间距1.2m×1.2m长3.0m,本段二衬采用C30钢筋混凝土,配筋4φ22。

b、洞内采取沿溶腔壁实施锚、网、喷防护(开挖轮廓线外2m范围),喷射C20混凝土8cm厚,φ6.5钢筋网25×25cm设置,φ22砂浆锚杆2.5m长,1.2m×1.2m梅花形布置;每个溶腔内,沿两侧溶腔侧壁各预埋2根φ100HDPE透水盲管,并于衬砌外缘加设3根φ50环向盲沟道,待锚网喷、排水设施及初期支护施作完毕后,对溶腔采用泵送C20混凝土回填密实(开挖轮廓线外不小于2m厚),并在C20混凝土拱部外侧施作吹砂缓冲层60cm。

c、如果拱顶和仰拱贯通,现场监理根据实际情况,可采用轮廓线(钢架间距内)外挑槽约0.4m*0.8m排水,φ150波纹管绑扎成束埋入槽内。

d、二衬混凝土加抗渗剂。

e、加强监控量测及超前地质预报工作,及时反馈围岩变化、岩溶和地下水发育及结构变形、收敛等相关情况。


2)溶洞B处理措施

a、I18钢架(1.0m/榀),拱部φ25中空注浆锚杆间距1.2m×1.0m长3.5m,边墙φ22砂浆锚杆间距1.2m×1.0m长3.5m,本段二衬采用C30钢筋混凝土,配筋4φ25。

b、洞内采取沿溶腔壁实施锚、网、喷防护(开挖轮廓线外2m范围),喷射C20混凝土8cm厚,φ6.5钢筋网25×25cm设置,φ22砂浆锚杆2.5m长,1.2m×1.2m梅花形布置;每个溶腔内,沿两侧溶腔侧壁各预埋2根φ100HDPE透水盲管,并于衬砌外缘加设3根φ50环向盲沟道,待锚网喷、排水设施及初期支护施作完毕后,对溶腔采用泵送C20混凝土回填密实(开挖轮廓线外不小于2m厚),并在C20混凝土拱部外侧施作吹砂缓冲层60cm。

c、如果拱顶和仰拱贯通,现场监理根据实际情况,可采用轮廓线(钢

架间距内)外挑槽约0.4m*0.8m排水,φ150波纹管绑扎成束埋入槽内。

d、二衬混凝土加抗渗剂。

e、加强监控量测及超前地质预报工作,及时反馈围岩变化、岩溶和地下水发育及结构变形、收敛等相关情况。
